TerraNext
Zelestra Ingeniería

PROGRAMA DE GESTIÓN REGENERATIVA

Parque Fotovoltaico Pizarroso-I

Propuesta Fase 1: Diagnóstico y Evaluación con Puntos de Decisión GO/NO-GO

Cliente: Zelestra Ingeniería
Ubicación: Pizarroso-I, Cáceres, Extremadura (100 ha, 50 MWp)
Fecha: 11 de noviembre de 2025
Presentado por: TerraNext SIA

Visión Completa del Proceso

Camino Hacia Implementación con Puntos de Decisión

FASE 1

€137k | 10 sem

Diagnóstico

FASE 2

3-5 meses

Diseño

FASE 3

€450k-1.1M | 12-24m

Implementación

FASE 4

€120-150k/año

Operación (años 2-25+)

3 Decisiones GO/NO-GO • Riesgo Controlado en Cada Fase

VAN 25 años: +€2.0-5.0M | TIR: 30-40%

Estructura de Fase 1

Tres Líneas de Investigación Simultáneas (10 Semanas)

REVISIÓN REGULATORIA

Semanas 1-10 (continuo)

  • Revisión de documentos existentes
  • Cuestionarios estructurados (5 áreas)
  • Gap analysis de modificaciones
  • Comunicación con autoridades
  • Estrategia de compliance

TRABAJO DE CAMPO

FASE 1.1 (Semanas 1-3)

  • Visita: Suelos y Medio Ambiente
  • Visita: Operaciones Técnicas
  • Visita: Comunidad y Sourcing

FASE 1.2 (Semanas 4-10)

  • Muestreo detallado de suelos
  • Seguimiento técnico
  • Desarrollo de red local

ANÁLISIS Y MODELADO

Semanas 4-10

  • Análisis de laboratorio
  • Modelado hidrológico
  • Evaluación financiera (VAN, TIR, ROI)
  • Diseño de modelos de intervención
  • Recomendación GO/NO-GO

Punto de Sincronización: Fin de Fase 1.1 (Semana 3)

Fase 1.1: Las 3 Visitas Esenciales

Reconocimiento de campo, due diligence social y regulatorio (Semanas 1-3)

SUELOS Y MEDIO AMBIENTE

  • Recorrido sistemático de 100 ha
  • Muestreo in situ
  • Pruebas de infiltración
  • Mapeo de variabilidad
  • Fotografías georeferenciadas

OPERACIONES TÉCNICAS

  • Reunión con técnicos de Zelestra
  • Recopilación de datos operativos
  • Tour de infraestructura crítica
  • Procedimientos O&M actuales
  • Cuestionario SCADA

COMUNIDAD Y SOURCING

  • Reuniones con stakeholders locales
  • Proveedores de ganado
  • Evaluación de trabajadores locales
  • Dinámicas comunitarias
  • Red de contactos

PARALELO: DESCUBRIMIENTO REGULATORIO

Revisión de documentos • Cuestionarios (5 áreas) • Gap analysis • Estrategia de compliance

Fin de Fase 1.1: Selección de Áreas

De 100 ha a Bloques Prioritarios

INPUT

100 ha completas

ANÁLISIS

Suelos • Topografía • Operaciones

OUTPUT

10 Bloques priorizados

Bloque Tamaño Prioridad
Bloque 1 10 ha ALTA
Bloque 2 12 ha ALTA
Bloque 3 9 ha MEDIA
Bloque 4 11 ha MEDIA
Bloque 5 8 ha MEDIA
Bloques 6-10 50 ha BAJA

✅ CONTINUAR con análisis detallado en Bloques 1-2

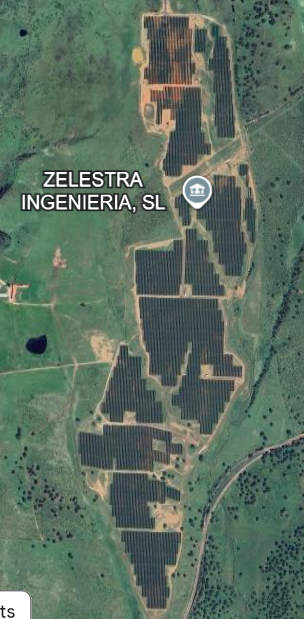

Vista aérea de Pizarroso-I

Parque Fotovoltaico Pizarroso-I (100 ha)

Fase 1.2: Análisis Profundo

Análisis Detallado de Áreas Seleccionadas (Semanas 4-10)

ANÁLISIS TÉCNICO

1. Análisis de Suelos

• 10-15 muestras compuestas
• Laboratorio ISO 17025
• Mapas de interpolación

2. Modelado Hidrológico

• Modelo de escorrentía
• Simulación de infraestructura
• Diseño conceptual

3. Modelos de Intervención

• Modelo Intensivo
• Modelo Estándar
• Análisis coste-beneficio

4. Evaluación Financiera

• 4 escenarios evaluados
• VAN a 25 años, TIR
• Análisis de sensibilidad

ENGAGEMENT STAKEHOLDERS

Entregable: 10 Informes + Archivos GIS

120-180 páginas en español

Inversión y Estructura de Pago

€137.000 - Inversión Transparente con 3 Hitos

DESGLOSE DE INVERSIÓN

Servicios Profesionales €108.000
Viajes y Alojamiento €12.000
Análisis de Laboratorio €8.000
Equipos y Software €5.000
Contingencia €4.000
TOTAL €137.000

ESTRUCTURA DE PAGO

🔹 HITO 1: FIRMA

Día 0 | 💰 30% = €41.100

↓ (3 semanas)

🔹 HITO 2: FIN FASE 1.1

Semana 3 | 💰 30% = €41.100

↓ (7 semanas)

🔹 HITO 3: ENTREGA FINAL

Semana 10 | 💰 40% = €54.800

Sin costes ocultos

Incluye 10 documentos técnicos + archivos GIS + modelo Excel editable

Al Finalizar Fase 1: ¿Qué Sigue?

4 Opciones Claras para Decisión

FINALIZA FASE 1
DECISIÓN GO/NO-GO

✅ PROCEDER

1

Pilotos

2×10 ha

2

Propiedad Completa

100 ha

⏸️ NO PROCEDER

3

Pausa

Validación adicional

4

No Proceder

con Pizarroso-I

💡 Recomendación

Opción 1
(Pilotos)

Riesgo minimizado

Próximos Pasos

¿Cómo Procedemos?

PARA ZELESTRA (Próximos 7-14 días)

✅ 1. Revisión Interna
  • Validación técnica, financiera, legal
  • Identificación de contactos internos
✅ 2. Reunión de Alineación
  • Metodología en detalle
  • Q&A técnico
  • Logística de visitas
✅ 3. Firma de Contrato
  • Contrato Fase 1 (español)
  • Pago inicial 30% (€41.100)

¿QUÉ NECESITAMOS PARA EMPEZAR?

🎯 Decisión Interna

¿Está Zelestra lista para invertir en regeneración?
¿Hay presupuesto disponible para Fase 1?

📋 Acceso a Información
  • Permisos ambientales del parque
  • Acceso a sistema SCADA
  • Contactos operacionales clave
  • Calendario para visitas de campo
✍️ Autorización Contractual

Firmante autorizado disponible para:
Contrato + Pago inicial 30% (€41.100)

🚀 ¿Listos para empezar YA?
Podemos tener el equipo en Pizarroso en 2 semanas

CONTACTO

TerraNext SIA

Alex Blumentals, CEO

Email: alex@terranext.co

Teléfono: +371 22436891

"Transformando parques solares en ecosistemas regenerativos"

Anexo 1: Documentación Regulatoria

Información Clave Requerida

Permisos Ambientales

  • Evaluación ambiental vigente
  • Declaración de impacto ambiental
  • Restricciones conocidas (especies protegidas, áreas sensibles)

Régimen Legal del Terreno

  • Propiedad, arrendamiento o usufructo
  • Restricciones contractuales para modificación del terreno
  • Obligaciones ambientales en contrato O&M actual

Contacto con Autoridades

  • Autoridades locales ya contactadas
  • Permisos vigentes relevantes
  • Servidumbres o limitaciones de uso

Requisitos de Seguridad

  • Protocolos de acceso al parque solar
  • Requisitos de seguridad eléctrica (RD 614/2001)
  • Equipamiento de protección personal (EPP) obligatorio
  • Procedimientos de emergencia y evacuación
  • Restricciones horarias o zonales
  • Coordinación con responsable de seguridad

Anexo 2: Integración SCADA

Datos Operativos Esenciales

DISPONIBILIDAD DE API

¿Sistema SCADA proporciona API?

  • REST API / GraphQL / SOAP
  • OPC UA / MQTT
  • Documentación disponible

Datos Históricos

  • Producción energética (últimos 24 meses)
  • Temperatura inversores/paneles
  • Eventos de parada

GRANULARIDAD DE DATOS

Intervalos de Registro

  • 1 minuto / 5 min / 15 min
  • Cada hora / diariamente
  • Retención: 1-5 años idealmente

Potencial Integración API

  • No crítico para Fase 1
  • Evaluación para monitorización futura
  • Optimización continua de rendimiento

Anexo 3: Mapeo de Línea Base

Datos Operativos y Costes Actuales de Zelestra

Costes O&M Actuales (Últimos 24 Meses)

Costes Variables
  • Gestión de vegetación: €/año, frecuencia
  • Limpieza de paneles: €/año, frecuencia
  • Mantenimiento correctivo: €/año, incidencias
  • Otros: Especificar
Costes Fijos
  • Personal en sitio: # personas, horas/mes
  • Salarios O&M: €/mes
  • Coste de gestión/supervisión: €/año
  • Seguros y permisos: €/año

Total O&M Anual: €_____ | €_____/MW (50 MWp)

Frecuencia de Eventos e Incidencias

Tipo de Evento Frecuencia (últimos 12m) Coste/Tiempo
Corte de vegetación ___× /año €_____ c/u
Limpieza paneles (soiling) ___× /año €_____ c/u
Fallos técnicos inversores ___× /año ___ horas downtime
Problemas de erosión/drenaje ___× /año €_____ c/u
Acceso restringido (clima/terreno) ___ días/año €_____ pérdida

Productividad Actual del Parque

Ratio de Rendimiento (PR)

____%

(Promedio últimos 24m)

Producción Anual

___ GWh

(2024 o último año completo)

Disponibilidad

____%

(Uptime últimos 12m)

TerraNext analizará estos datos para calcular:

Potencial de Mejora | ROI | Ahorro 25 años

Modelos de intervención personalizados basados en línea base real

Anexo 4: Contactos y Entrevistas

Personal Clave de Zelestra

Equipo O&M

Responsable operaciones Pizarroso-I

Temas a tratar:

  • Prácticas actuales de gestión
  • Incidencias comunes
  • Acceso y restricciones

Responsable Técnico

Datos SCADA y rendimiento

Información requerida:

  • Acceso a datos operativos
  • Historial de producción
  • Procedimientos actuales

Stakeholders Locales

Ayuntamiento

Coordinación permisos

Ganaderos

Pastoreo potencial

Propietarios Vecinos

Relaciones comunitarias

Anexo 5: Entregables de Fase 1

10 Informes Técnicos Detallados

# Entregable Páginas Formato
1 Informe Reconocimiento Sitio 15-20 PDF + GIS
2 Informe Línea Base Operativa 5-10 PDF + Excel
3 Informe Selección de Parcelas 10-15 PDF + GIS
4 Informe Modelos de Intervención 15-20 PDF
5 Informe Evaluación Financiera 5-10 PDF + Excel
6 Informe de Recomendación GO/NO-GO 10-15 PDF
7 Presentación Ejecutiva 20-30 PowerPoint
8 Mapas GIS Detallados - Shapefile
9 Modelo Financiero Editable - Excel
10 Base de Datos Fotográfica Georeferenciada 100+ JPG + CSV
TOTAL 70-110 pág Múltiple

Anexo 6: Perfil Ejemplo de Bloque

Bloque Piloto A - "Oportunidad Máxima"

CARACTERÍSTICAS

Tamaño: 10 hectáreas
Prioridad: ALTA
Ubicación: Zona central del parque
Pendiente: 2-5° (moderada)
Accesibilidad: Excelente

CONDICIONES ACTUALES

  • Suelo compactado visible
  • Vegetación escasa (<20% cobertura)
  • Erosión activa en cárcavas
  • Concentración de escorrentía

INTERVENCIONES PLANIFICADAS

  • Hidrología: 8-10 km zanjas infiltración
  • Suelos: 30-40 ton/ha compost + biochar
  • Vegetación: 40-60 kg/ha semillas nativas
  • Pastoreo: 20-30 ovejas rotacional

RESULTADOS ESPERADOS (18 meses)

Cobertura vegetal: 80-90%
Temperatura paneles: -4 a -6°C
Infiltración: +80-120%
Biodiversidad: +40-60%

Inversión: €85.000 (€8.500/ha) | Modelo Regeneración Intensiva

Download PDF
